Bogotá's new Calle 13 bidding was declared void for the third time on July 31.
--- The context ---
Calle 13 is one of the busiest exits in western Bogotá and a strategic road for mobility and freight between the capital and the Sabana de Occidente. For those who travel it daily, congestion is time lost every day.

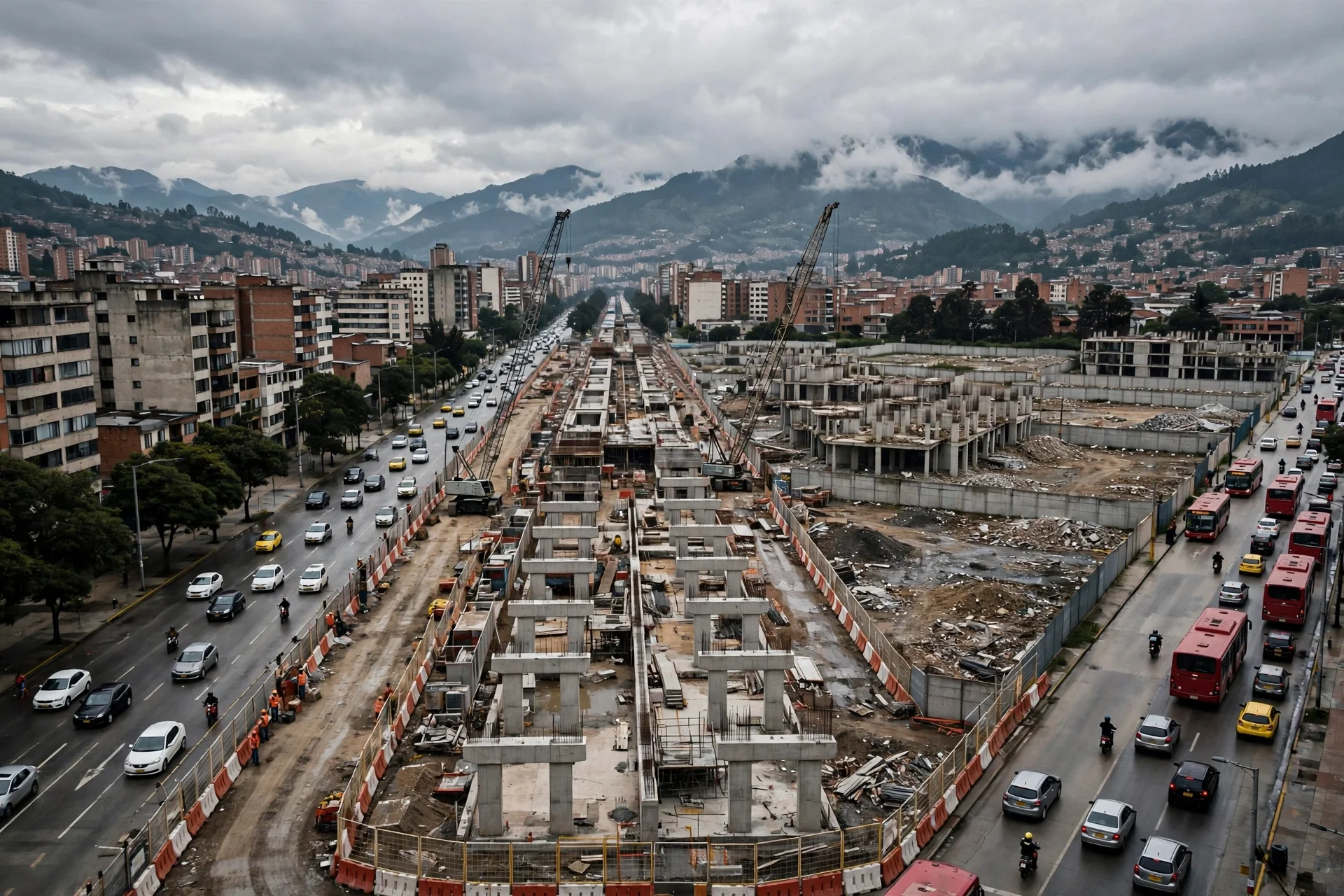

The project seeks to transform 11,62 kilometers of the corridor, between avenida 68 and the río Bogotá at the border with Mosquera, with a TransMilenio busway, stations, bridges, cycle routes and public space designed to move people, not only vehicles.
--- The facts ---
The Instituto de Desarrollo Urbano declared the bidding for those sections void for the third time, on July 31. Four of the six work groups remain unawarded, even though the project contemplates an investment of $2,3 billones for the pending works.
Groups 3, 4, 5 and 6 remain pending, while group 1, with the implosion of the Puente Aranda interchange and a new three-level bridge, records an advance of 50%. The design contemplates 13 simple stations and one terminal station, 20 pedestrian bridges, 10 vehicular bridges, 22,9 kilometers of cycle route and 485.000 square meters of public space, on a corridor with around 205.000 vehicles a day.
--- The positions ---
According to Darío Hidalgo, a logistics and transport professor at Universidad Javeriana, procedures involving properties, public utility networks, traffic management and permits generate uncertainty over deadlines and costs, and the distribution of responsibilities and remuneration makes the project less attractive to national and international builders. María Carolina Castillo, executive president of ProBogotá Región, considered that contract conditions could explain the failures and called for rules that generate trust. Diego Sánchez, vice-rector of the Escuela Colombiana de Ingeniería and a former IDU director, held that transforming this road is a priority against congestion in the west.
--- What remains unknown ---
There is no concrete date to reopen the call. The IDU adjusted preconstruccion, construction and maintenance deadlines, modified the Administration, Unforeseen and Utility component and made payments more flexible, after more than 27 meetings with the construction guild. Its director, Orlando Molano, stated that bidding will resume when the conditions exist to guarantee execution, and indicated that 81% of the required property area has already been acquired. It is also unknown whether the adjustments will be enough to attract offers.
--- Unanswered questions ---
When will the bidding for the four pending Calle 13 groups reopen? Will the changes in deadlines, payments and risks finally attract offers from builders? How much longer will users in the west wait to see the busway and its stations in service?
--- EPM analysis ---
It is not just one void bidding round: it is the third on the same corridor and with the same diagnosis. When relocating water and electricity networks, traffic management plans and properties fall on the contractor with uncertainty, the market does not show up and passengers pay the cost.
📌 EPM Take: In EPM's view, Calle 13 cannot keep waiting while the west loses hours every day on a saturated corridor. Adjusting deadlines, payments and risks is necessary, but announcing it is not enough: the District must publish clear conditions, assume the uncertainty that belongs to it and set a verifiable reopening. The work has a cofinancing agreement for $4,9 billones and a partial advance proving that progress is possible. Without real contractual trust, the next call will meet the same fate.
--- The context ---
Bogotá's new Calle 13 is a strategic work for mobility and freight transport between the capital and the Sabana de Occidente. The corridor, between avenida 68 and the río Bogotá at the border with Mosquera, carries around 205.000 vehicles a day, among motorcycles, automobiles, trucks and buses.
The project seeks to transform 11,62 kilometers with a TransMilenio busway, stations, bridges, cycle routes and public space. It is also a management test: it commits public resources and requires clear rules, well-distributed risks and firms capable of finishing what they sign.
--- The facts ---
The Instituto de Desarrollo Urbano declared the bidding for those sections void for the third time, on July 31, despite an investment of $2,3 billones for the pending works. Groups 3, 4, 5 and 6 remain pending adjudication.
Group 1, with the implosion of the Puente Aranda interchange and a new three-level bridge, records an advance of 50%. The whole contemplates 13 simple stations and one terminal station, 20 pedestrian bridges, 10 vehicular bridges, 22,9 kilometers of cycle route and 485.000 square meters of public space. The project has a cofinancing agreement between the national Government and the District for $4,9 billones.
--- The positions ---
Darío Hidalgo, a logistics and transport professor at Universidad Javeriana, attributed the lack of appeal to the distribution of risks: properties, networks, traffic and permits generate uncertainty over deadlines and costs, and problems of responsibilities and remuneration drive away national and international builders. María Carolina Castillo, executive president of ProBogotá Región, considered that contract conditions could explain the failures and called for rules that generate trust. IDU director Orlando Molano stated that the priority is guaranteeing firms with technical and financial capacity, and indicated that 81% of the required property area has already been acquired.
--- What remains unknown ---
There is no concrete reopening date. The IDU revised preconstruccion, construction and maintenance deadlines, modified the Administration, Unforeseen and Utility component and made payments more flexible, after more than 27 meetings with the construction guild, without a definitive tender document yet known.
--- Unanswered questions ---
When will the IDU present the definitive conditions to bid the four pending groups again? Will the new distribution of risks protect the public purse without transferring unforeseeable costs nobody wants to assume? How will it be guaranteed that awarded firms have the technical and financial capacity to finish the work?
--- EPM analysis ---
Three void bidding rounds are the signal that the contract did not offer a credible balance between risk and remuneration. Awarding at any price would have been worse: a work abandoned halfway costs more than a repeated bidding round. The correction requires realistic tender documents and verified capacity.
📌 EPM Take: In EPM's view, the lesson of Calle 13 is that public money is not protected by bidding fast, but by bidding well. The $4,9 billones agreement obliges demanding solvent firms, risks distributed with judgment and schedules that can be met and audited. The IDU is right not to award without guaranteed capacity, but prudence cannot become paralysis: it must close the review and publish the new conditions. Order in the contract today is the only guarantee of a finished work tomorrow.
